Comment réussir le cadrage de vos projets de produits numériques ?
Mis à jour le
Le cadrage de projet est la phase qui précède le développement d’un produit numérique : on y fixe les objectifs, les utilisateurs, le périmètre, les parcours, la stack technique, le budget et le planning, puis on les consigne dans un document de cadrage. Il se déroule en six étapes, du kick-off au rendu de ce document, et dure de quelques jours pour un outil interne à plusieurs semaines pour un SaaS.
Un projet numérique se prépare : une idée, aussi prometteuse soit-elle, et un·e développeur·euse suffisent rarement pour créer une licorne. Comme tout chantier qui mobilise d’importantes ressources, le développement de produits numériques demande des processus et des objectifs clairs pour appliquer la vision du porteur de projet.
Ce guide passe en revue les fondamentaux du cadrage, ses étapes, sa durée, son coût et le contenu d’une note de cadrage.
Cadrage de projet : les fondations
Définition & importance du cadrage projet
Cadrer un projet, c’est en définir les contours : donner forme à l’idée et à la vision de départ avec un processus structuré.
Le cadrage de projet vise à faire correspondre les besoins (parfois difficilement compatibles) de toutes les parties prenantes, en général le porteur de projet, ses utilisateurs finaux et l’équipe de développement. On parle d’alignement stratégique.
Il sert aussi à optimiser l’utilisation des ressources, à mieux gérer les imprévus et à atteindre les objectifs du projet, parce que tout le monde partage une vision claire des enjeux.
Un projet lancé sans contexte bien défini risque fort d’avoir un déroulement chaotique. Dans l’enquête Pulse of the Profession 2018 du Project Management Institute (PMI), 35 % des chefs de projet citent une mauvaise collecte des besoins parmi les causes de leurs projets ratés, et 37 % un changement d’objectifs en cours de route.
Le cadrage de projet est souvent mis en forme par une fiche de cadrage ou un document de cadrage. Ce document reprend l’expression de besoin et le cahier des charges du client, quand ils existent. L’équipe s’y réfère ensuite pendant tout le projet et le met à jour au fil des découvertes.

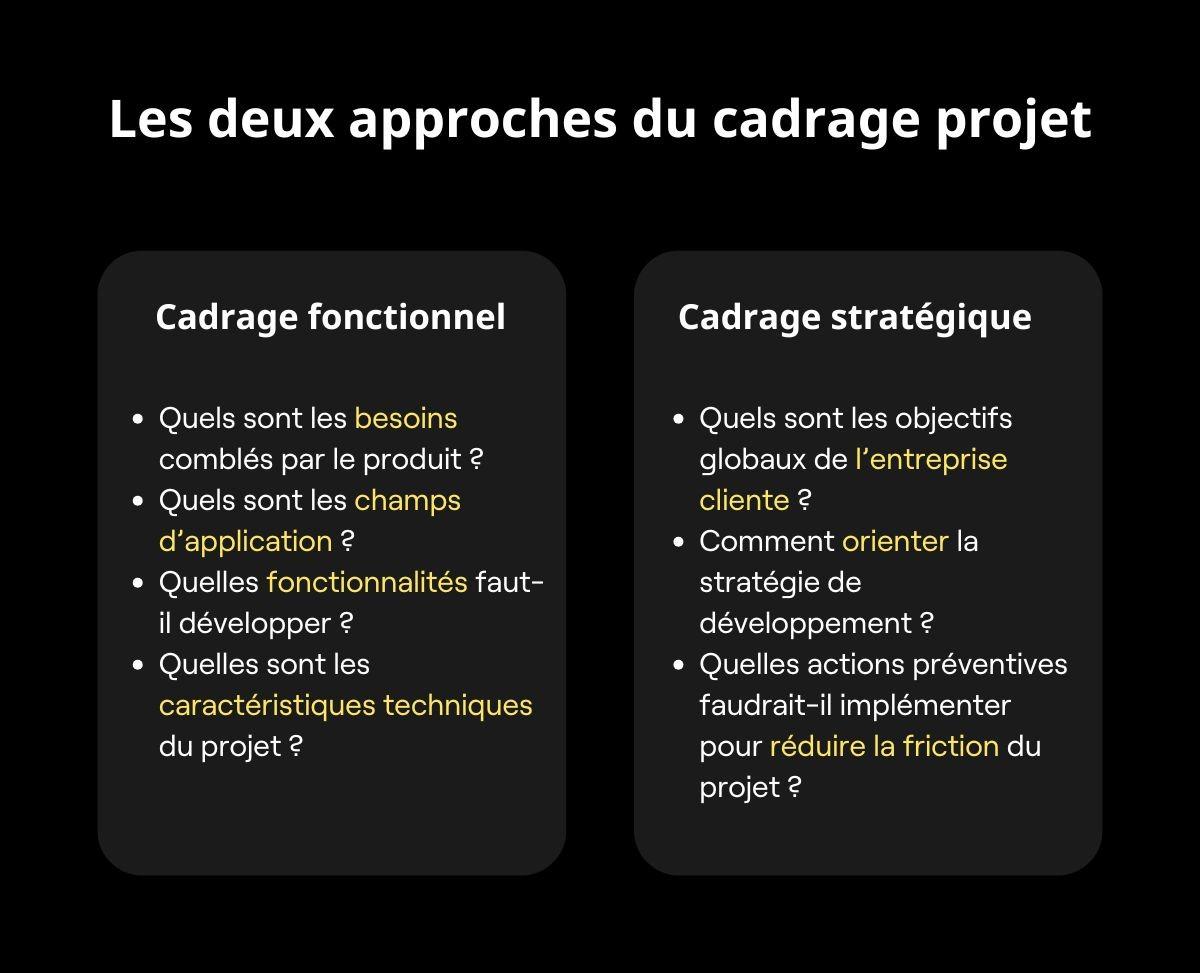

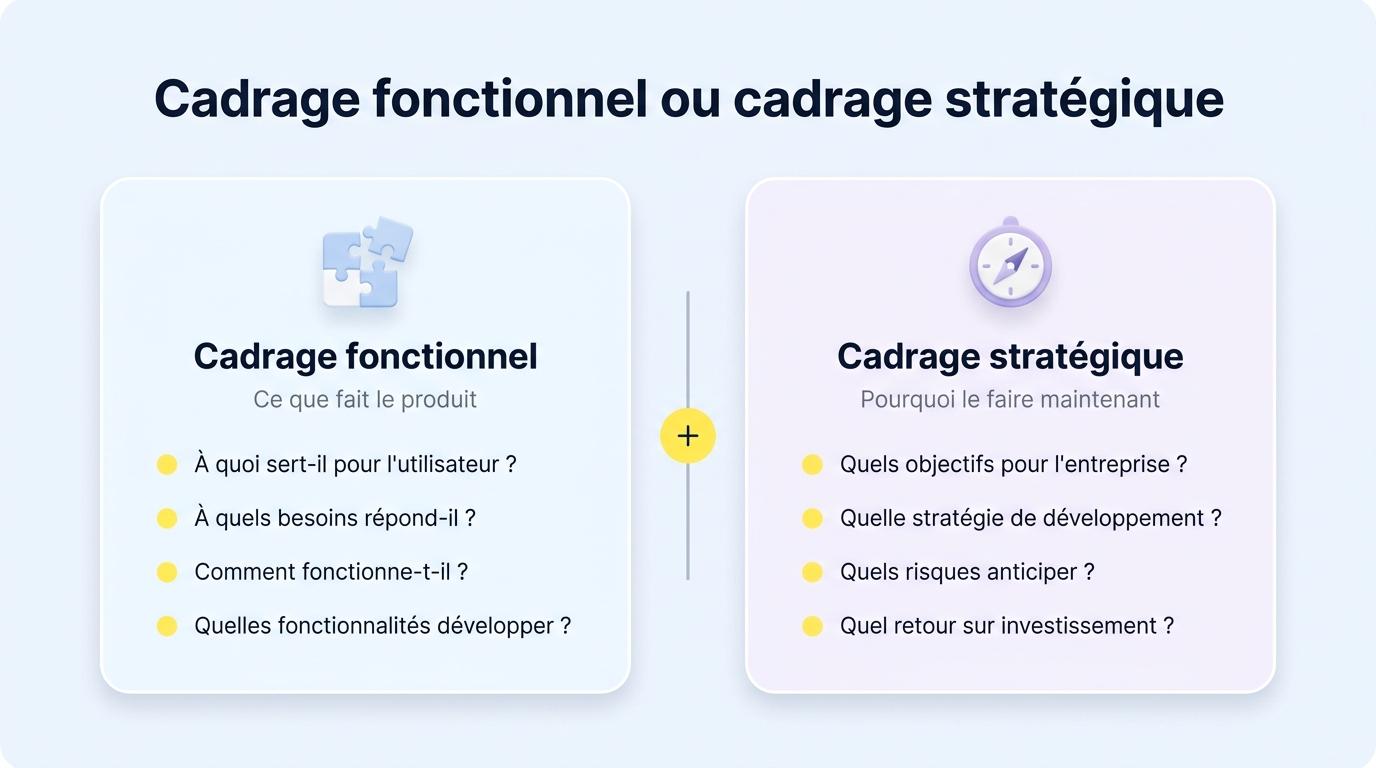

Cadrage fonctionnel VS cadrage stratégique
Le cadrage fonctionnel se concentre sur les spécificités fonctionnelles du produit, il pose les questions suivantes :
-
« À quoi va-t-il servir précisément à l’utilisateur final ? »
-
« À quels besoins répond-il ? »
-
« Comment fonctionne-t-il pour chaque solution ? »
-
« Quelles seront ses caractéristiques ? »
Autrement dit, le cadrage fonctionnel donne des détails sur les fonctionnalités requises et les solutions techniques à mettre en œuvre.
Le cadrage stratégique, quant à lui, participe d’une vision plus large :
-
les objectifs de l’entreprise
-
la stratégie de développement
-
les mesures préventives contre les obstacles typiques à la réussite d’un projet (objectifs peu clairs, conflits internes, résistance au changement, etc.)
Il vise à assurer l’adéquation du projet avec la stratégie générale de l’entreprise et à maximiser le retour sur investissement.

Comment faire un cadrage projet de produit numérique efficacement ?

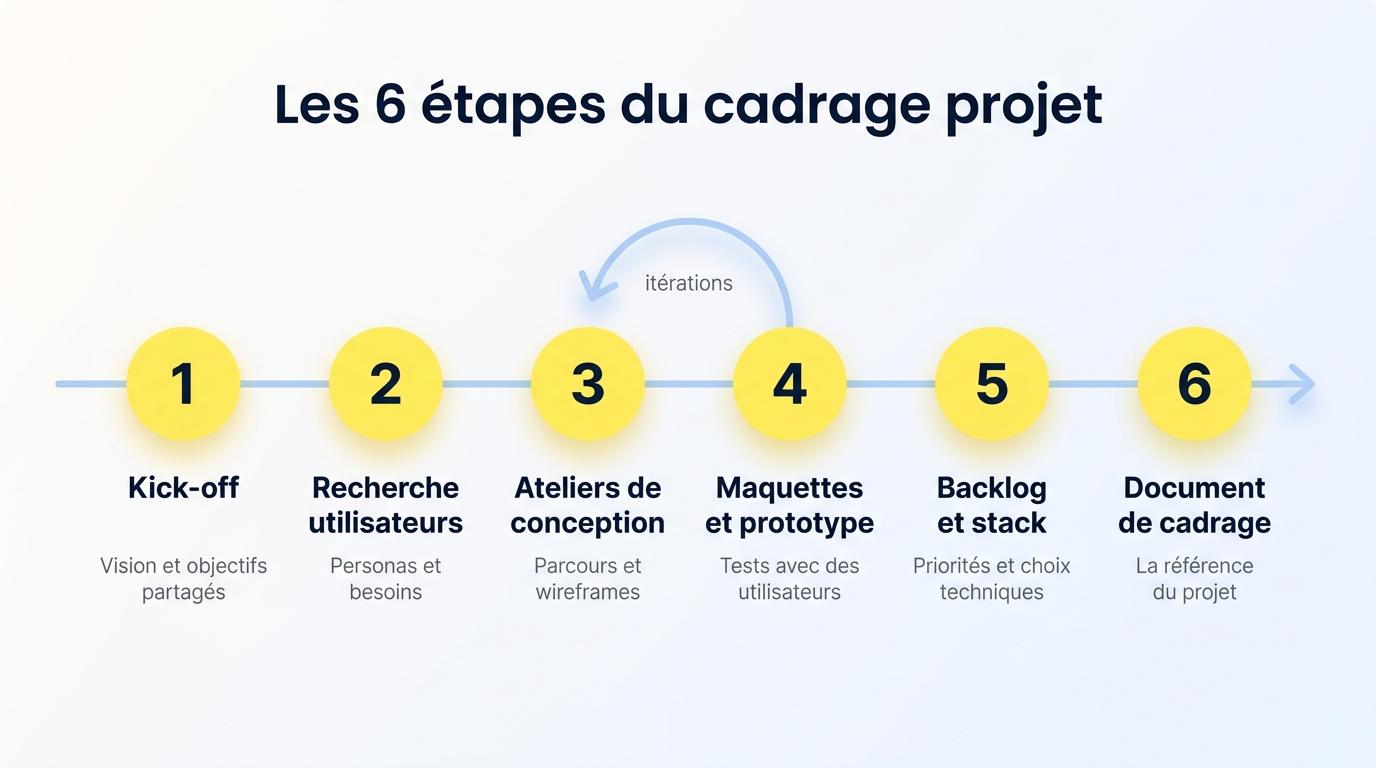

Phase 1 : Première rencontre & Réunion de kick-off
Le cadrage commence par une première rencontre pour s’assurer que toutes les parties prenantes ont une compréhension commune du projet. Il s’agit ici de poser les bases : la vision du produit, les objectifs, et les premières attentes. Cette rencontre prépare le kick-off officiel, qui lance l’arrivée des équipes sur le projet.
Durant ce kick-off, l’équipe s’immerge dans la vision et le contexte du projet. On identifie les principaux enjeux, définit les rôles et les responsabilités, et pose les bases des méthodologies à utiliser pour la suite. Cette réunion sert aussi à prioriser les premiers objectifs et à formaliser un cadre de collaboration clair.
Phase 2 : Recherche utilisateurs & Audit
Une fois le cadre général posé, l’équipe se penche sur la recherche utilisateurs et les audits. Il s’agit ici de collecter des données clés pour comprendre les personas (profils types des utilisateurs cibles), leurs besoins, leurs motivations, et les problèmes que le projet ambitionne de résoudre.
À ce stade, des entretiens utilisateurs et tests utilisateurs sont souvent réalisés pour valider les hypothèses initiales et affiner la compréhension des attentes. Les étapes suivantes s’appuient ainsi sur des données concrètes plutôt que sur des suppositions.
L’IA accélère la synthèse : transcrire les entretiens et en regrouper les verbatims prend aujourd’hui quelques heures au lieu de plusieurs jours. Selon le rapport 2026 de Maze, éditeur d’une plateforme de recherche utilisateur, 69 % des équipes de recherche se servent de l’IA pour ces tâches. L’équipe relit quand même les citations dans leur contexte, car l’IA gomme souvent les nuances.
Phase 3 : Ateliers de conception & Travail sur les parcours utilisateurs
Suite aux résultats des recherches utilisateurs, l’équipe engage des ateliers de conception pour formaliser les parcours utilisateurs et structurer les zonings. L’objectif est de traduire les enseignements de la recherche en concepts visuels et en scénarios d’utilisation concrets.
Ces ateliers incluent généralement la création de wireframes (structures simplifiées des interfaces), qui servent de base de réflexion pour itérer rapidement sur les parcours. À ce stade, les ajustements se font en direct, sur la base des retours utilisateurs et des besoins métiers.
Phase 4 : Itérations & Maquettes (design)
Après la validation des parcours, les itérations commencent, avec une première phase de création de maquettes et prototypes. Selon les enjeux et la complexité du projet, le niveau de design peut aller de simples maquettes UX jusqu’à des interfaces UI plus abouties, incluant des éléments de direction artistique.
Cette phase traduit l’expérience utilisateur (UX) en une interface cohérente et facile à prendre en main. Les maquettes sont ensuite testées à plusieurs reprises pour identifier les points de friction et les ajuster.
Les outils de prototypage par IA ont raccourci ces allers-retours entre maquette et test. Figma Make, Google Stitch, v0 ou Lovable génèrent un prototype cliquable à partir d’une description ou d’une maquette. Figma Make peut en plus s’appuyer sur le design system du produit. L’équipe peut ainsi tester une hypothèse devant des utilisateurs en quelques jours, avant même de finaliser la première maquette. Ces prototypes servent à apprendre vite et leur code est jetable : l’équipe développe ensuite le produit proprement, à partir des parcours validés.
Phase 5 : Création du backlog & Recommandations techniques
À ce stade, le Product Owner (PO) formalise un backlog complet et cohérent, qui liste toutes les fonctionnalités du produit par ordre de priorité. Ce backlog est co-construit avec les équipes techniques pour s’assurer que les choix technologiques correspondent aux objectifs du produit.
Les recommandations techniques sont formulées pour choisir les composantes de la stack technique (CMS, frameworks, intégrations…) les plus adaptées au projet, en tenant compte des contraintes de budget et de planning.
Ce backlog donne aussi la matière du cahier de recette, qui liste les cas de test que le client déroulera à la livraison. Le PO en pose les premiers cas dès le cadrage, quand les règles de gestion sont fraîches, plutôt que de les reconstituer de mémoire six mois plus tard.
Phase 6 : Rendu du document de cadrage
L’équipe rédige et partage pour finir le document de cadrage. Ce livrable synthétise tout le travail effectué en amont : vision du produit, objectifs, parcours utilisateurs, maquettes, backlog, stack technique, et planning de développement. Les parties prenantes s’y réfèrent pendant tout le projet pour rester alignées.

Le cadrage reste itératif d’un bout à l’autre : l’équipe ajuste le plan initial au fil des découvertes tout en gardant sa structure.
Combien de temps et combien coûte un cadrage projet ?
La durée dépend du niveau de conception attendu. Un outil interne ou un backoffice se cadre en quelques jours, avec des parcours et des wireframes. Un produit destiné à des clients, avec maquettes graphiques, prototype cliquable et tests utilisateurs, demande plusieurs semaines.

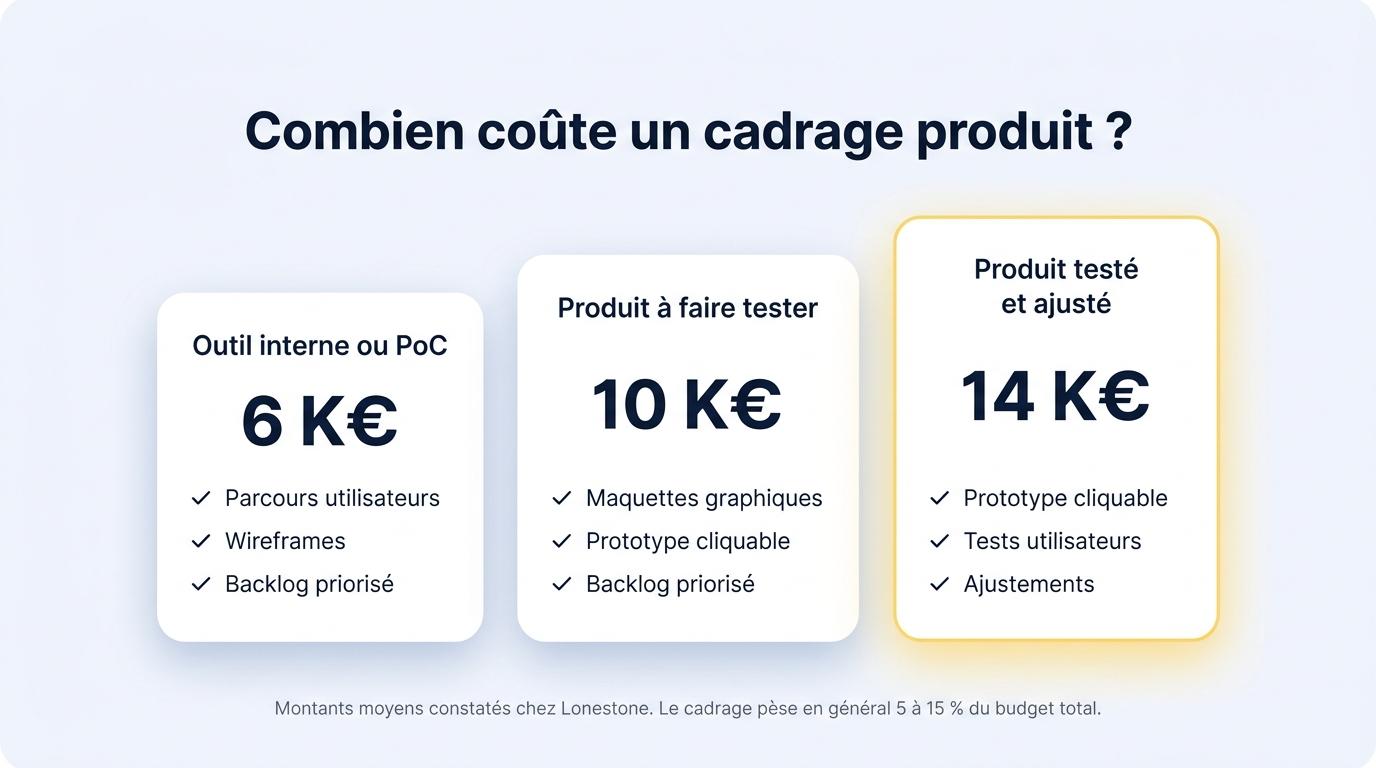

Les agences françaises situent en général le cadrage entre 5 et 15 % du budget total du projet. Chez Lonestone, un cadrage produit au forfait coûte en moyenne 6 K€ pour un outil interne ou un PoC, 10 K€ avec maquettes graphiques et prototype cliquable, et 14 K€ quand le prototype est testé avec des utilisateurs puis ajusté.
Le développement d’un produit sur mesure coûte moins cher qu’il y a quelques années, grâce aux frameworks modernes et à l’IA. Ce qui coûte cher, c’est de partir dans la mauvaise direction et de le découvrir après trois mois de sprints. Le cadrage sert à choisir la direction avant d’engager le budget de développement. Quand le périmètre est assez resserré pour se passer d’un document de cadrage, Lonestone peut aussi développer l’application par sprints en arbitrant au fil de l’eau.

Que contient une note de cadrage ?

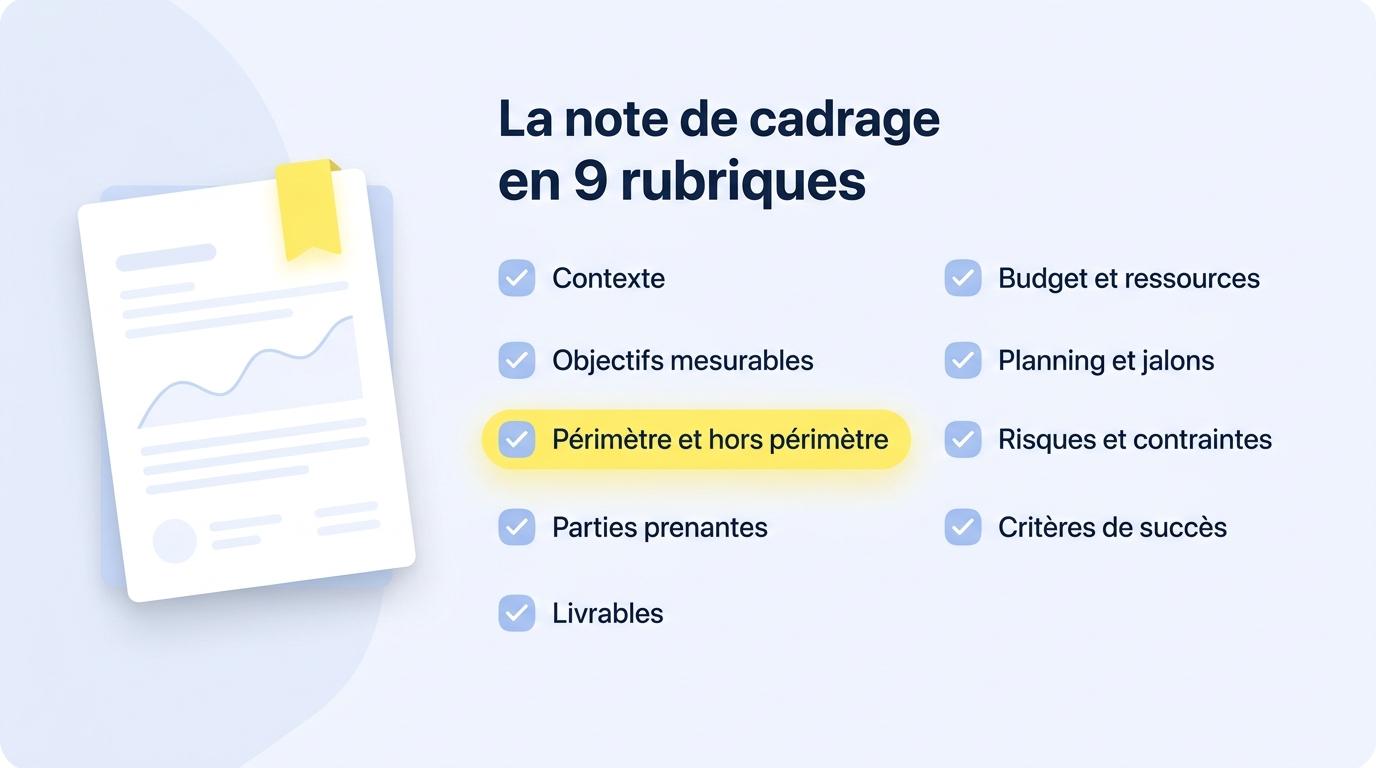

Une note de cadrage tient en quelques pages et suit les mêmes rubriques d’un projet à l’autre :
- le contexte et la raison d’être du projet
- les objectifs, mesurables
- le périmètre, avec ce qui en est explicitement exclu
- les parties prenantes et leurs rôles
- les livrables attendus
- le budget et les ressources
- le planning et ses jalons
- les contraintes et les risques identifiés
- les critères de succès qui diront si le projet a atteint son but
La liste de ce qui est exclu du périmètre est souvent la rubrique la plus utile : l’équipe la ressort quand une demande nouvelle arrive en cours de développement. Pour un produit numérique, le document de cadrage complet ajoute à cette note les parcours utilisateurs, les maquettes, le backlog priorisé et les recommandations techniques.

Cadrage projet informatique : Méthodologies & bonnes pratiques
Méthodologie agile et sprints de développement
La méthode agile prolonge la flexibilité du cadrage : l’équipe avance à partir d’un backlog priorisé plutôt que d’un cahier des charges figé.
Scrum, l’une des méthodes agiles les plus répandues, découpe le développement en sprints.
Un sprint de développement est une période donnée (quelques semaines) au cours de laquelle les développeurs travaillent ensemble pour atteindre des objectifs clairs et mettre au point un livrable au moins partiellement fonctionnel.
Après chaque sprint, l’équipe présente ce qu’elle a livré lors de la revue de sprint, puis se réunit en rétrospective pour examiner ce qui a bien fonctionné, ce qui pourrait être amélioré, et comment optimiser les processus pour les sprints suivants.
Les sprints rendent la gestion de projet plus réactive aux retours. Ils apportent aussi :
-
une meilleure qualité, puisque chaque sprint a un nombre limité d’objectifs précis
-
de la visibilité sur l’état d’avancement du projet, grâce aux réunions de revue de sprint
-
une vision d’ensemble du produit sur le long terme
Planning, organisation, choix de l’équipe
Pour gérer les imprévus et faire avancer le projet sans heurts, prévoyez une organisation rigoureuse et un planning minutieux.
Fixez par exemple des dates clés pour le début et la fin de chaque sprint, ainsi que pour les revues de sprint.
L’allocation des ressources fait partie du cadrage, choix des membres de l’équipe compris. Choisissez des profils complémentaires et vérifiez que chacun comprend son rôle et ses responsabilités.
Le cadrage fixe les conditions dans lesquelles le développement sera conduit. Il vous aide à clarifier vos objectifs, affiner votre vision et en valider la faisabilité avant d’engager le budget.
Lonestone conçoit et développe des sites et des applications sur mesure depuis 2014, avec des ingénieurs qui ont pour la plupart entre 10 et 25 ans d’expérience. À chaque sprint, l’équipe vérifie que le produit répond toujours aux besoins des clients et des utilisateurs. Pour cadrer, développer, refondre ou auditer votre produit, contactez-nous !
Questions fréquentes
Qu’est-ce qu’un document de cadrage ?
Un document de cadrage définit les objectifs, les ressources, les parties prenantes (clients, utilisateurs finaux) et les limites d’un projet. Il sert de référence commune sur les attentes et les méthodes à suivre, ce qui réduit les risques de retard ou d’échec. Il aide à répartir les équipes et le budget. Pour un produit numérique, il inclut aussi les parcours utilisateurs, les maquettes, le backlog priorisé et la stack technique recommandée.
Comment rédiger une note de cadrage ?
Une note de cadrage part des objectifs, du contexte et des utilisateurs décrits dans l’expression de besoin du client. Elle précise ensuite le périmètre et ce qui en est exclu, les livrables, le budget, le planning de livraison, les risques et les critères de validation de chaque étape. Quand le client n’a pas encore formalisé son besoin, une trame de cahier des charges commentée l’aide à le faire section par section.
C’est quoi une réunion de cadrage ?
La réunion de cadrage, ou kick-off, ouvre la phase de cadrage. Elle réunit le porteur de projet et l’équipe qui va concevoir et développer le produit pour partager la vision, les objectifs et les contraintes, répartir les rôles et planifier les ateliers suivants. Elle dure en général une demi-journée et produit une liste de questions ouvertes à traiter pendant le cadrage.
Quelles sont les 5 phases d’un projet ?
Le PMBOK, le référentiel de gestion de projet du Project Management Institute (PMI), découpe un projet en cinq grands temps : l’initialisation, la planification, l’exécution, la surveillance et la maîtrise, puis la clôture. Le cadrage couvre l’initialisation et une grande partie de la planification. Sur un produit numérique mené en agile, l’exécution se découpe ensuite en sprints, et la planification se réajuste à chaque sprint.
Pourquoi le cadrage projet est-il important ?
Le cadrage définit les objectifs, les ressources et les attentes avant que le budget de développement soit engagé. Il donne une base de référence commune et une feuille de route claire. Il sert aussi à vérifier que le produit répondra aux besoins identifiés. Dans l’enquête Pulse of the Profession 2018 du Project Management Institute (PMI), 35 % des chefs de projet citent une mauvaise collecte des besoins parmi les causes de leurs projets ratés. Lonestone propose un cadrage produit au forfait pour les éditeurs logiciel, startups, PME et ETI.
